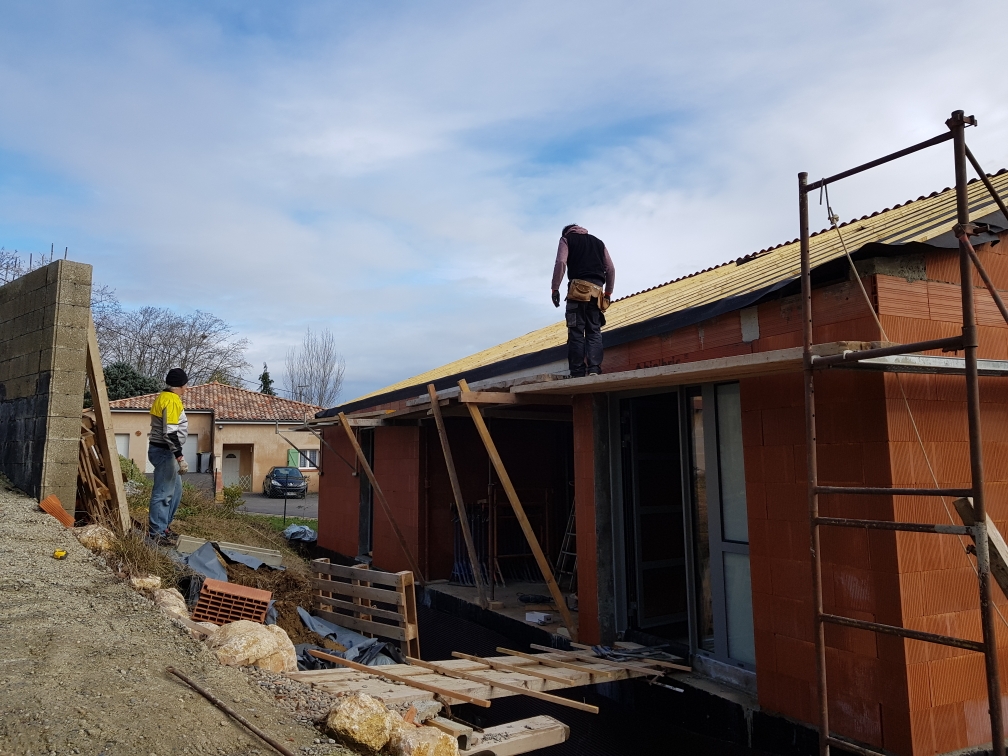

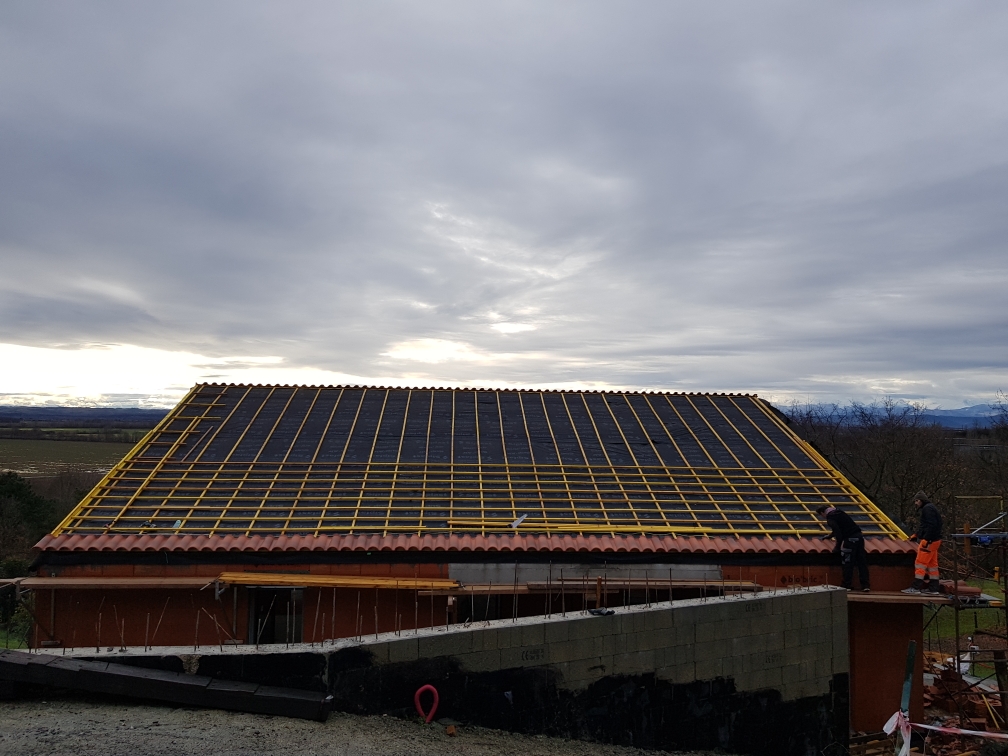

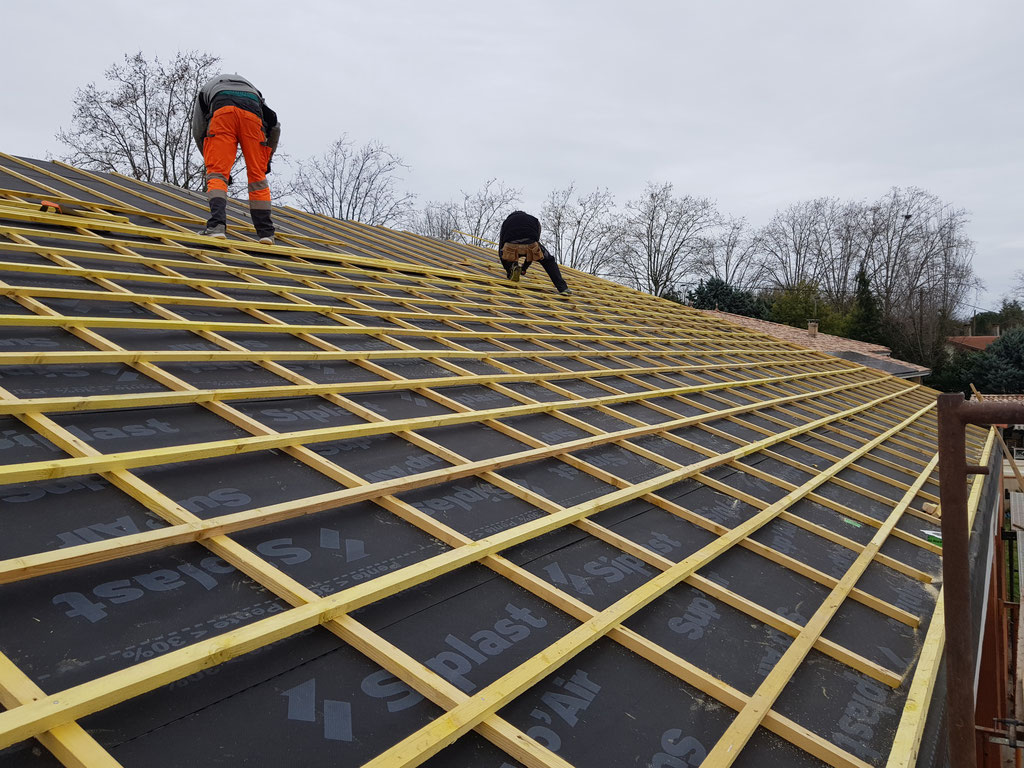

On a d'abord mis en place les liteaux avec un espacement calculé en fonction de la longueur du toit et du pureau longitudinal et transversal des tuiles double canal. On peut jouer sur plusieurs millimètres de recouvrement des tuiles pour que l'ensemble soit homogène et bien réparti.

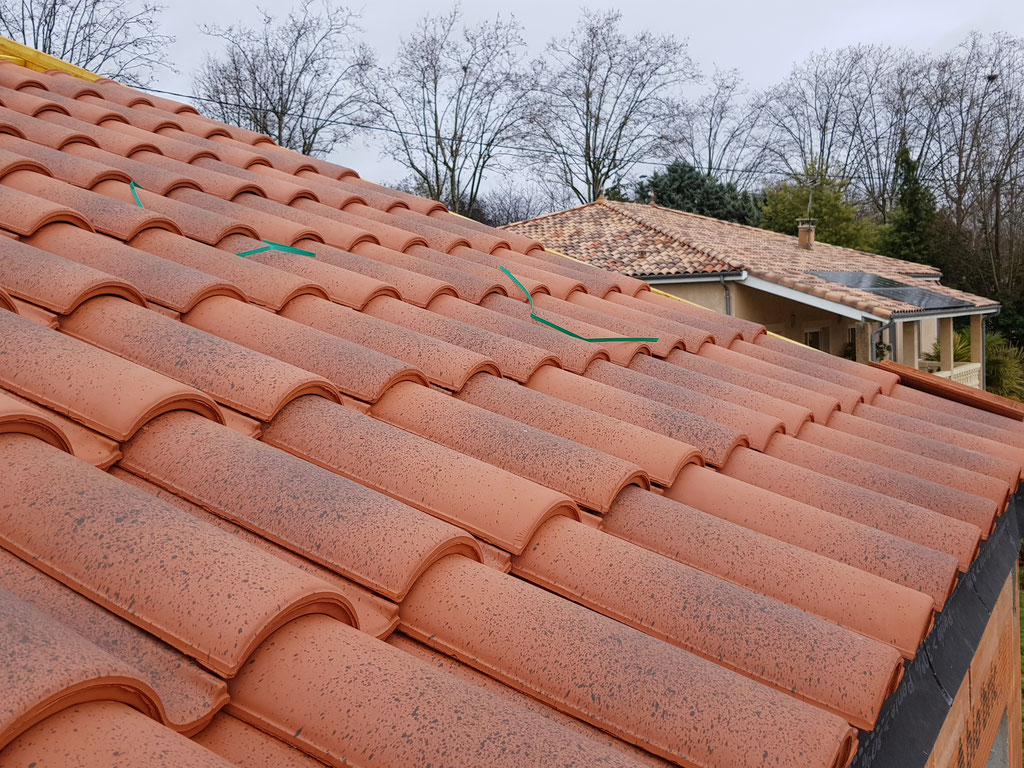

On a tracé une ligne de contrôle (dans le sens longitudinal), toutes les 5 tuiles, pour s'assurer qu'au fur et à mesure de la pose, on ne se décale pas.

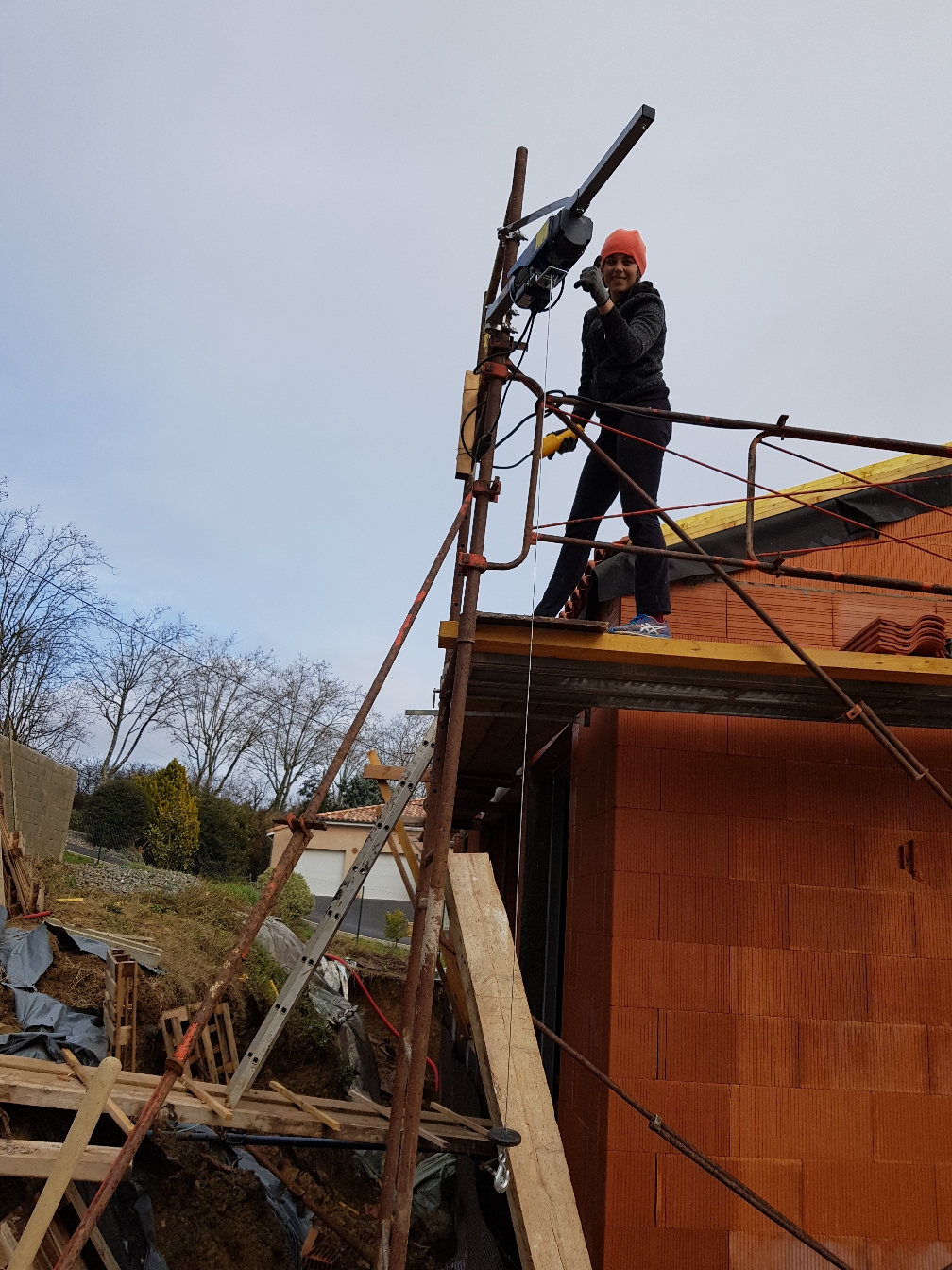

On a approvisionné les tuiles via un palan accroché à l’échafaudage. On charge depuis en bas 4 paquets de tuiles en les liant par des sangles puis on les fait monter par le palan.

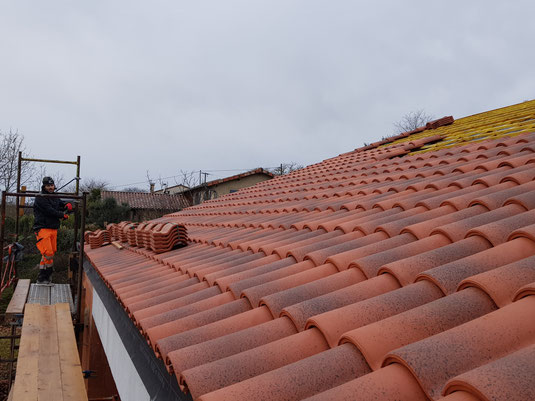

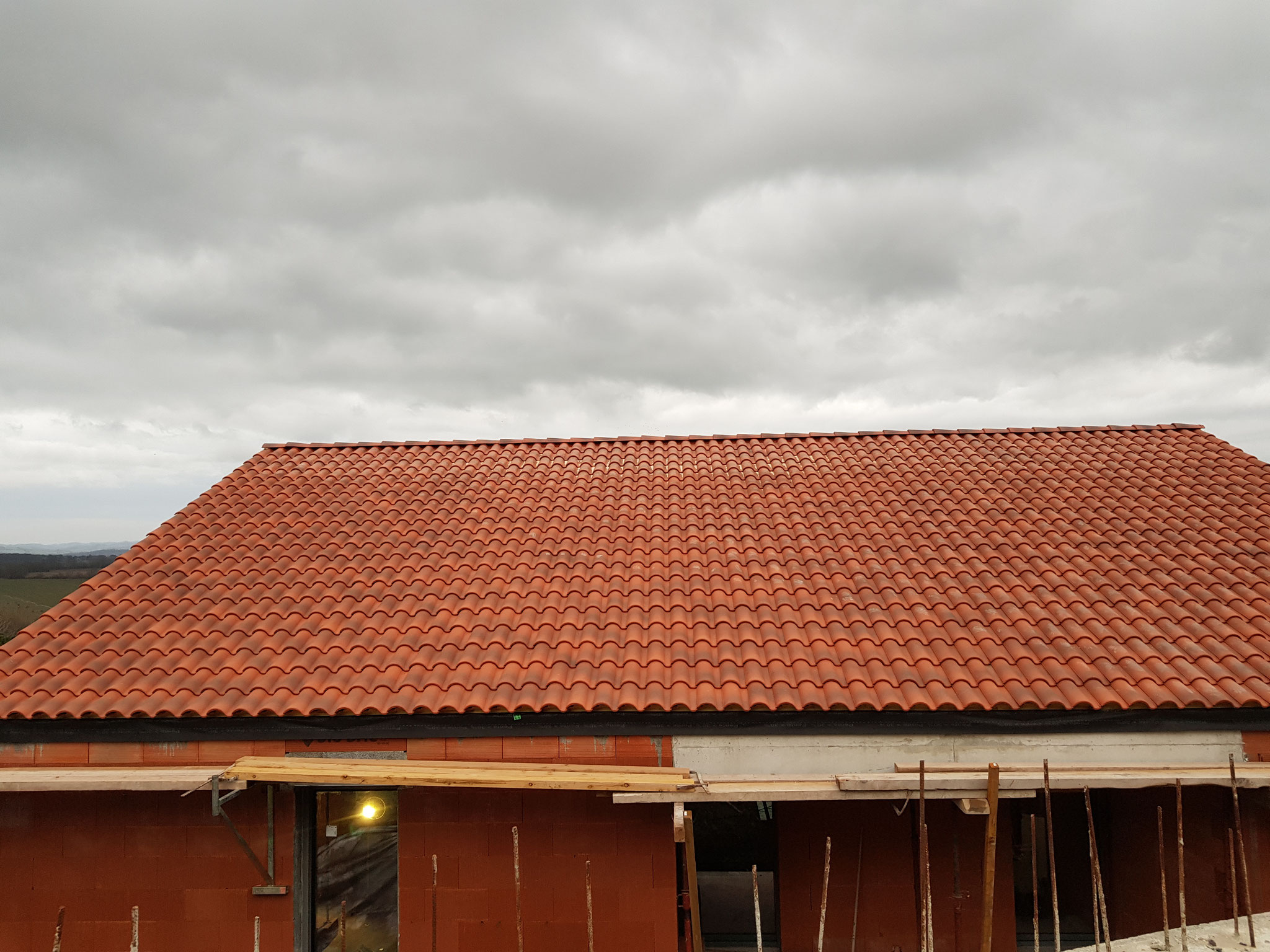

Puis on répartit les paquet de tuiles et on les pose.
On continue la pose des tuiles de l'autre côté.
Pour cela, on a dû déplacer l'échafaudage et le remonter coté Nord puis mettre en place le palan.

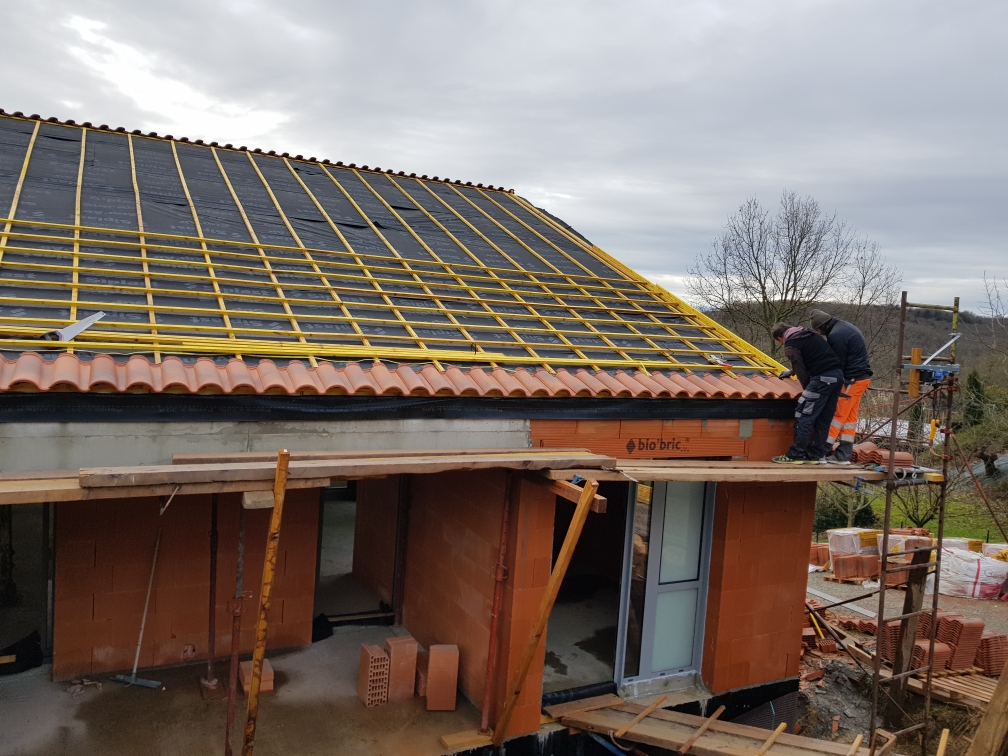

On a ensuite mis en place les liteaux puis, on a amené les tuiles sur le toit pour les mettre en place.
On a toujours beaucoup de manutentions avant de pouvoir poser les tuiles.
Heureusement, on avait de la main d'œuvre en plus car GG nous a rejoint du 21 au 29 janvier 😊.
Ce week-end là, on a également profiter de faire du rangement sur le chantier.
Il restera à mettre en place les sorties de toit, les planches de rives et les gouttières.
